瓦窯坪35千伏施工變電站及供電線路工程取得新進展
本網訊(杜瀟 宋逸倫) 近日,三峽水運新通道配套供電工程——瓦窯坪35千伏施工變電站及供電線路工程取得新進展。
該工程位于湖北宜昌夷陵區瓦窯坪,是三峽水運新通道工程施工期的核心供電設施,包括一座容量為2×25兆伏安的35千伏變電站,以及兩條連接陳家沖220千伏變電站的Ⅰ號和Ⅱ號專用輸電線路。

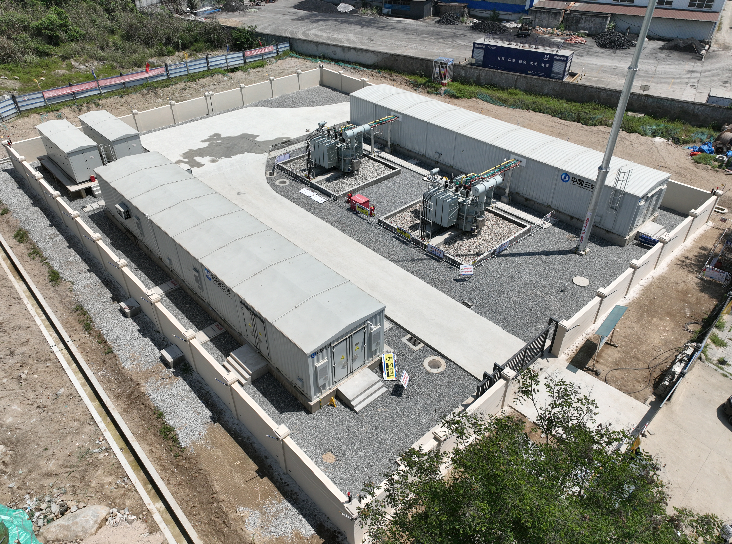

位于宜昌市夷陵區的瓦窯坪35千伏施工變電站?攝影:陳臣?
據項目管理人員張俊鵬介紹,目前,變電站主體土建及設備安裝調試已全部完成。其中,Ⅱ號專用輸電線路正式投入使用,變電站實現帶電運行,已向三峽水運新通道工程先行開挖區和瓦窯坪小型拌和系統供電。
按照施工計劃,項目部已啟動Ⅰ號專用輸電線路的設計工作,有序推進線路施工,為后續雙回路供電做準備,確保在2026年11月底具備雙線路供電運行條件。屆時,該變電站將滿足三峽水運新通道主體工程施工高峰期的用電負荷需求,為工程的順利推進提供可靠的能源支撐。
